Projektstatusbericht mit KI schreiben

Stand 10.10.2026 · 5 Min. Lesezeit

Kurz gesagt

Ein guter Projektstatusbericht passt auf eine Seite und zeigt mit einer Ampel, ob das Projekt im Plan ist. KI hilft, aus Ihren Stichworten eine klare, kurze Meldung zu formulieren. Die Bewertung der Ampel und die Fakten liefern Sie, damit der Bericht ehrlich bleibt.

Das Problem

Jeden Freitag soll Frau Müller der Geschäftsleitung den Stand des Projekts melden. Meist schreibt sie eine lange E-Mail, in der alles steht, was passiert ist. Die Chefin liest sie selten ganz. Wichtige Probleme gehen in der Fülle unter, und Entscheidungen werden zu spät getroffen.

Ein Statusbericht ist kein Tagebuch. Er soll in einer Minute zeigen: Läuft das Projekt nach Plan? Wo gibt es Probleme? Was muss die Leitung entscheiden? Viele Betriebe nutzen dafür eine Ampel: Grün heisst im Plan, Gelb heisst Probleme, aber lösbar, Rot heisst Hilfe nötig.

KI kann aus Ihren ungeordneten Notizen eine kurze, strukturierte Meldung machen. Wichtig ist, dass die Einschätzung ehrlich bleibt. Eine KI neigt dazu, Texte positiv und glatt zu formulieren. Probleme dürfen dabei nicht verschwinden.

So lösen Sie es mit KI – Schritt für Schritt

  1. Sammeln Sie die Fakten der Woche. Notieren Sie in Stichworten: Was wurde erledigt? Was ist in Arbeit? Was ist verzögert, und warum? Welche Kosten sind angefallen? Welche Risiken sind neu?
  1. Vergleichen Sie mit dem Plan. Schauen Sie in Ihren Zeitplan und Ihr Budget. Liegen Sie im Plan? Wie viel Prozent der Aufgaben sind erledigt? Die Seite Projektzeitplan mit KI hilft, einen solchen Plan aufzubauen.
  1. Legen Sie die Ampel selbst fest. Entscheiden Sie für Termine, Kosten und Qualität je eine Farbe. Begründen Sie jede Farbe in einem Satz. Diese Einschätzung ist Ihre Verantwortung und sollte nicht der KI überlassen werden.
  1. Lassen Sie den Bericht formulieren. Nutzen Sie die Vorlage unten. Die KI bringt Ihre Notizen in eine feste Struktur und formuliert knapp.
  1. Prüfen Sie Ton und Inhalt. Sind Probleme klar benannt? Hat die KI etwas beschönigt oder hinzugefügt? Ein «leichte Verzögerung» statt «drei Wochen Verzug» kann die Leitung falsch beruhigen.
  1. Formulieren Sie Entscheidungen als konkrete Fragen. «Sollen wir den Termin um zwei Wochen verschieben oder einen externen Helfer für CHF [Betrag] beiziehen?» ist besser als «Bitte um Rückmeldung».
  1. Nutzen Sie jede Woche dieselbe Struktur. So erkennt die Leitung Veränderungen sofort. Bewahren Sie die Berichte auf; sie dokumentieren den Projektverlauf.

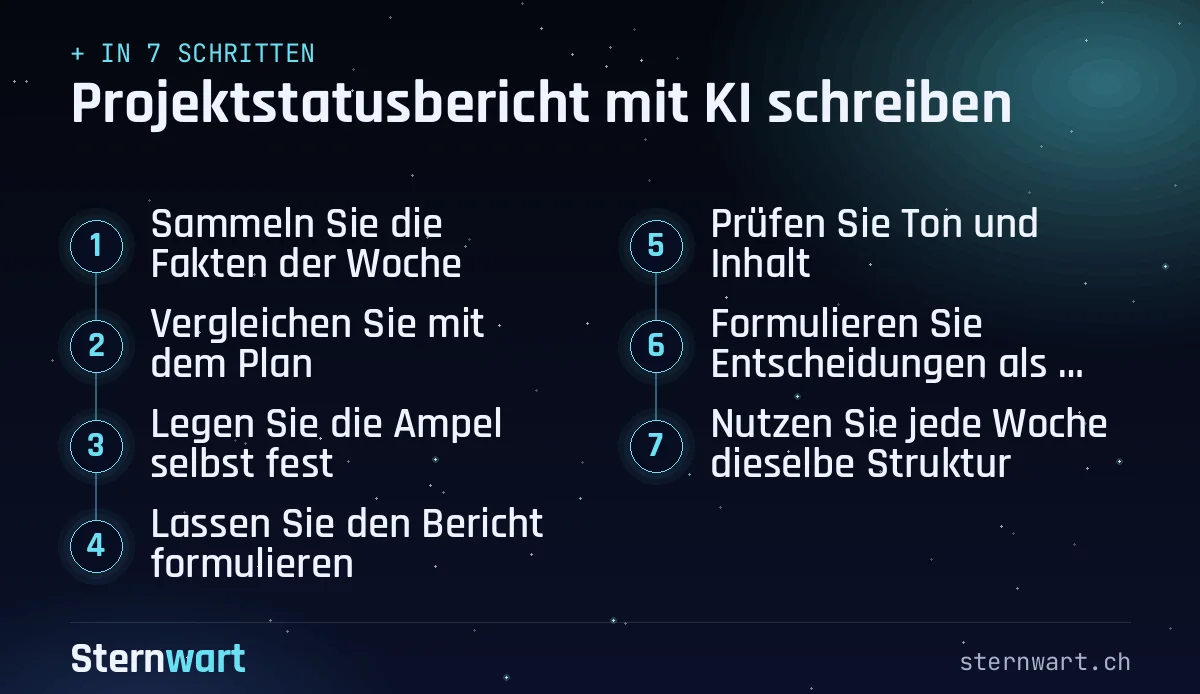

Ablaufgrafik in 7 Schritten: 1. Sammeln Sie die Fakten der Woche; 2. Vergleichen Sie mit dem Plan; 3. Legen Sie die Ampel selbst fest; 4. Lassen Sie den Bericht formulieren; 5. Prüfen Sie Ton und Inhalt; 6. Formulieren Sie Entscheidungen als konkrete Fragen; 7. Nutzen Sie jede Woche dieselbe Struktur.
Der Weg im Überblick: Projektstatusbericht mit KI schreiben

Vorlage zum Kopieren

Erstelle aus meinen Notizen einen Projektstatusbericht für die Geschäftsleitung. Höchstens eine A4-Seite, sachlich, Deutsch Schweiz.
Projekt: [Name], Berichtszeitraum: [Datum bis Datum], Verfasserin: [Funktion]
Ampel (von mir festgelegt, nicht ändern):
- Termine: [Grün/Gelb/Rot] – Begründung: [Satz]
- Kosten: [Grün/Gelb/Rot] – Begründung: [Satz]
- Qualität/Umfang: [Grün/Gelb/Rot] – Begründung: [Satz]
Struktur:
1. Gesamtstatus in einem Satz
2. Ampel-Tabelle
3. Erledigt seit letztem Bericht (max. 5 Punkte)
4. Nächste Schritte (max. 5 Punkte)
5. Probleme und Risiken mit Massnahmen
6. Entscheidungsbedarf als konkrete Fragen mit Optionen
Regeln: Beschönige nichts. Übernimm Zahlen und Termine exakt. Ergänze nichts, was nicht in meinen Notizen steht.
Notizen: [Stichworte einfügen]

Ersetzen Sie die Klammern durch Ihre Einschätzung und Notizen; lesen Sie den Bericht vor dem Versand auf Beschönigungen durch.

Worauf Sie achten müssen

  • Beschönigung: KI formuliert gern positiv. Prüfen Sie, ob Probleme noch so deutlich sind wie in Ihren Notizen.
  • Ergänzte Inhalte: Die KI kann Massnahmen oder Fortschritte hinzufügen, die nicht stattgefunden haben. Streichen Sie alles, was Sie nicht notiert haben.
  • Zu lang: Ein Bericht über eine Seite wird oft nicht gelesen. Kürzen Sie konsequent.
  • Vertraulichkeit: Projektberichte können Kosten, Personalfragen oder Kundeninformationen enthalten. Nutzen Sie einen freigegebenen Dienst oder anonymisieren Sie.
  • Ampel ohne Begründung: Eine Farbe allein sagt wenig. Jede Farbe braucht einen kurzen Grund.
  • Verantwortung: Wer den Bericht verschickt, steht für den Inhalt ein, unabhängig davon, wer ihn formuliert hat.
AmpelBedeutungErwartung an die Leitung
GrünIm Plan, keine wesentlichen ProblemeZur Kenntnis nehmen
GelbAbweichungen, Massnahmen laufenAufmerksam verfolgen
RotZiel gefährdet, Projektteam kann es nicht allein lösenEntscheiden oder unterstützen

Ein Beispiel aus der Praxis

Ein Beispiel: Eine Stiftung im Kanton Aargau baute ein neues Spendenportal. Die Projektleiterin schrieb wöchentlich lange E-Mails. Als sich die Anbindung an das Zahlungssystem um vier Wochen verzögerte, stand das im fünften Absatz. Der Stiftungsrat bemerkte es erst Wochen später.

Neu nutzt sie die Vorlage. Die Ampel für Termine stand auf Rot, und der Entscheidungsbedarf war klar formuliert: Start verschieben oder vorerst nur Banküberweisung anbieten. Der Stiftungsrat entschied innerhalb von zwei Tagen für die zweite Variante.

Seither dauert das Schreiben des Berichts deutlich weniger lang, weil die Struktur feststeht und die KI nur noch die Notizen der Woche ordnet. Die Projektleiterin liest jeden Entwurf trotzdem genau durch. Einmal hatte die KI aus «Test verschoben» die Formulierung «Test erfolgreich abgeschlossen» gemacht. Dieser Fehler wäre ohne Kontrolle direkt beim Stiftungsrat gelandet.

So hilft Ihnen Alpasana

Bei absofort finden Sie unter KI und IT für konkrete Arbeitsaufgaben Kurse zum Projektmanagement und zur Bürokommunikation. Sie üben dort, Berichte, E-Mails und Präsentationen mit KI vorzubereiten und dabei sachlich und präzise zu bleiben.

Ein KI-Lerncoach begleitet Sie, und Praxisaufgaben enden mit einem verifizierbaren Abschluss. So werden Ihre Statusberichte kürzer und wirkungsvoller.

Häufige Fragen

Wie oft sollte ich einen Statusbericht schreiben?

Das hängt von Projekt und Leitung ab. Bei kurzen, intensiven Projekten wöchentlich, bei längeren alle zwei Wochen oder monatlich. Vereinbaren Sie den Rhythmus zu Beginn.

Darf die KI die Ampelfarbe vorschlagen?

Sie kann eine Einschätzung anbieten, die Sie als Denkanstoss nutzen. Die endgültige Farbe legen Sie fest, weil Sie das Projekt und die Hintergründe kennen.

Was gehört nicht in einen Statusbericht?

Ausführliche Erklärungen, technische Details und vollständige Aufgabenlisten. Diese können Sie als Anhang verfügbar halten, falls jemand nachfragt.

Wie melde ich eine grosse Verzögerung?

Offen, früh und mit Lösungsvorschlägen. Die Seite Projektverzögerung kommunizieren zeigt, wie Sie das klar formulieren.
